Logo 服務熱線

  華藝學院
底部
案例展示
聯系我們
地址:昆明市盤龍區萬宏路萬宏國際B座12樓(火車北站旁)
電話:0871-67696969
手機:18213499086
E-MAIL:707088119@qq.com
網址:miaowang296.com
QQ QQ
底部
華藝學院 您的位置:網站首頁 >> 華藝學院 >> 學院知識庫 >> 詳細信息

車庫管理系統安裝工藝標準

發布者:昆明華藝建筑裝飾設計工程有限公司  發布時間:2017-05-04  閱讀:3103次
內容摘要:車庫管理系統安裝工藝標準
1 施工工藝

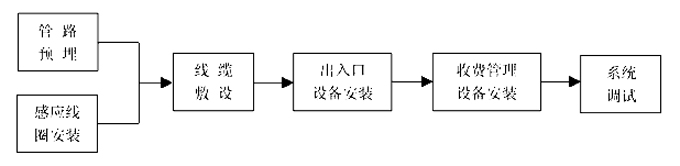

1.1 工藝流程:
1.2
操作方法
1.2.1
感應線圈安裝
1.2.1.1
環形線圈應在土建施工時預埋,安裝前應檢查預埋線圈的規格、位置是否符合設計要求。
1.2.1.2
線圈不應與車道墊層內的金屬物體接觸,
距離環形線圈水平0.5m 范圍內、垂直向下0.1m 內不應有其他金屬物體或任何其他的電氣線纜。
1.2.1.3
兩組檢測線圈的距離應符合設計要求,如無特殊規定,兩相鄰線圈的間距宜大于1m。
1.2.1.4

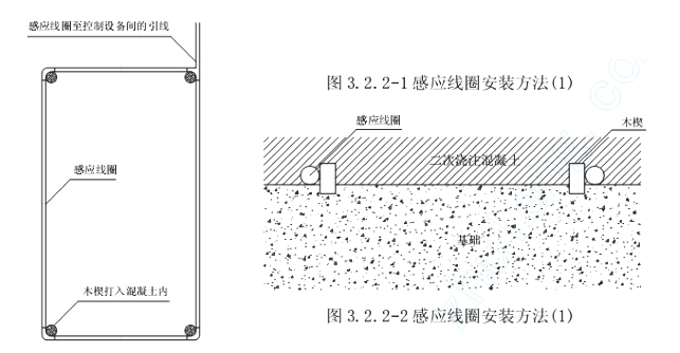

感應線圈的安裝可采用木楔固定,線圈安裝完畢后,需二次混凝土澆注,如圖3.2.2-1感應線圈安裝方法(1)和圖3.2.2-2 感應線圈安裝方法(1)所示。

1.2.1.5 感應線圈采用開槽固定法安裝如圖3.2.2-3 感應線圈安裝方法(2)所示。
1.2.1.6 環形線圈施工時應與土建專業密切配合,要求環形線圈至檢測設備的連線應保持連續,中間不應有接頭。
1.2.2 出、入口設備安裝
1.2.2.1 對于采用紅外光電式車輛出入檢測的系統:
1)檢測設備的安裝應按照廠商提供的產品說明書進行。
2)兩組檢測裝置的距離及高度應符合設計規定,如無特殊要求,兩組檢測裝置的距離一般為1.5m±0.1m,安裝高度一般為0.7 m±0.02m。
3)收、發裝置應相互對準且光軸上不應有固定的障礙物,接收裝置應避免被陽光或強烈燈光直射。
1.2.2.2 讀卡機、自動出票機及閘門機等設備的安裝應在土建施工中應配合土建作好預埋工作,保證設備基礎、地腳螺栓、電氣管路的規格、出口位置符合設計要求。

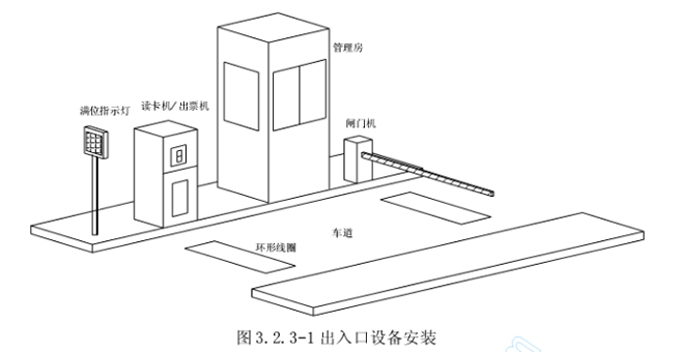

1.2.2.3 讀卡機、自動出票機及閘門機等設備的基礎與設備一般使用地腳螺栓或膨脹螺栓進行固定,設備的安裝應保證固定牢固可靠、平直,如圖3.2.3-1 出入口設備安裝所示。
1.2.3 車庫指示設備安裝
1.2.3.1 在車庫入口處可安裝滿位指示燈,在土建施工時應預留電氣管路。 1.2.3.2 落地式滿位指示燈可用地腳螺栓或膨脹螺栓固定于混凝土基座上。 1.2.3.3 壁裝式滿位指示燈安裝高度宜大于2.2m。
1.2.4 收費管理設備安裝
1.2.4.1 設備在安裝前進行檢驗,設備外形尺寸、設備內主板及接線端口的型號、規格符合設計規定,備品備件齊全。
1.2.4.2 按照?qǐng)D紙連接主機、不間斷電源、打印機、POS 機等設備。 1.2.4.3 設備安裝應緊密、牢固,緊固件應做防銹處理。 1.2.4.4 壓線連接正確無誤且牢固、可靠。
成品保護
2.1 設備進入現場后應碼放整齊、穩固。并要注意防潮,搬運時應輕拿輕放
2.2  收費亭內設備安裝完畢后應妥善保管鑰匙,以防設備丟失、損壞。
2.3  對系統的讀卡機、閘門機應采取必要的保護措施,防止其損壞。
3  應注意的質量問題
3.1 質量問題:接線錯誤。
防治措施:計算機、系統主機、環形線圈、閘門機等設備的接線應嚴格按照?qǐng)D紙進行。
3.2 質量問題:環形線圈檢測不正常。  防治措施:配合土建作好預埋工作,環形線圈與金屬物體或電氣線路保持必要的距離。

上一篇: 鋼筋混凝土施工要求 鋼筋混凝土結構介紹
下一篇: 門禁系統安裝工藝標準
Copyright © 2003-2016 云南華藝建設集團有限公司 版權所有
地址:昆明市盤龍區萬宏路萬宏國際B座12樓(火車北站旁)   手機:18213499086 / 13577149097  E-MAIL:707088119@qq.com 技術支持:云南龍頭科技有限公司
收縮
  • QQ咨詢

  • 云南華藝建設集團有限公司
  • 云南華藝建設集團有限公司
  • 電話咨詢

  • 0871-67696969
